Tổng hợp Lỗi Thi Công Lắp Dựng Kết Cấu Thép Thường Gặp

Quá trình thi công cẩu lắp khung kèo tiền chế ngoài hiện trường luôn tiềm ẩn nhiều sự cố kỹ thuật nếu đội ngũ thợ thi công thiếu kinh nghiệm hoặc quy trình kiểm soát chất lượng sơ sài. Các lỗi thi công lắp dựng kết cấu thép như lệch bu lông móng, võng dầm kèo, biến dạng khung hay trầy xước màng sơn bảo vệ không chỉ gây gián đoạn tiến độ công trình mà còn trực tiếp làm tăng chi phí ca xe cẩu ngoài dự kiến của các tổng thầu EPC. Bài viết này từ XSTEEL sẽ chỉ rõ các nguyên nhân phát sinh lỗi cẩu lắp phổ biến nhất và hướng dẫn quy trình xử lý sự cố chuẩn kỹ thuật giúp nhà thầu bàn giao công trình trôi chảy.

Tổng hợp Lỗi Thi Công Lắp Dựng Kết Cấu Thép Thường Gặp

Các Lỗi Kỹ Thuật Thường Gặp Trong Quá Trình Thi Công Lắp Dựng Kết Cấu Thép

Thực tế giám sát cho thấy, hầu hết các sự cố kỹ thuật xảy ra ngoài công trường đều bắt nguồn từ sự thiếu cẩn trọng trong công tác chuẩn bị móng hoặc quy trình thao tác chưa chuẩn hóa của đội thợ thi công.

Top 4 Lỗi Kỹ Thuật Thường Gặp Ngoài Hiện Trường
LỖI 01
Lệch Tim Bu Lông Móng: Không xỏ vừa lỗ bản mã chân cột do đổ bê tông làm xô lệch bu lông.
LỖI 02
Võng Dầm Kèo & Vênh Khung: Siết bu lông sai trình tự, siết cứng một đầu khi chưa căn chỉnh cao độ.
LỖI 03
Thiếu Hệ Giằng Tạm An Toàn: Khung nhà bị xô lệch, rung lắc nguy hiểm khi gặp gió lốc ngoài công trường.
LỖI 04
Trầy Xước Lớp Sơn Chống Rỉ: Móc cáp trần không có đệm lót gỗ, kéo lê cấu kiện trên nền đất bãi tập kết.

Lỗi Lệch Tim Cột Và Bu Lông Móng Không Móc Vừa Bản Mã

Đây là lỗi kỹ thuật phổ biến nhất gây ách tắc tiến độ ngay từ những ca cẩu đầu tiên:

  • Hiện Trạng Sự Cố: Khi xe cẩu đưa cột thép xuống vị trí móng, khoảng cách giữa các bu lông neo móng bị lệch tâm, nghiêng xiên hoặc khoảng cách tim bu lông bị xoay so với bản vẽ thiết kế. Kết quả là bản mã chân cột không thể xỏ vừa vào cụm bu lông móng.

  • Nguyên Nhân Gốc Rễ: Do đội thi công phần móng không sử dụng khung dưỡng định vị (Jig) bằng thép để cố định cụm bu lông trước khi đổ bê tông. Hoặc trong quá trình đầm dùi bê tông móng,

Lỗi Lệch Tim Cột Và Bu Lông Móng Không Móc Vừa Bản Mã

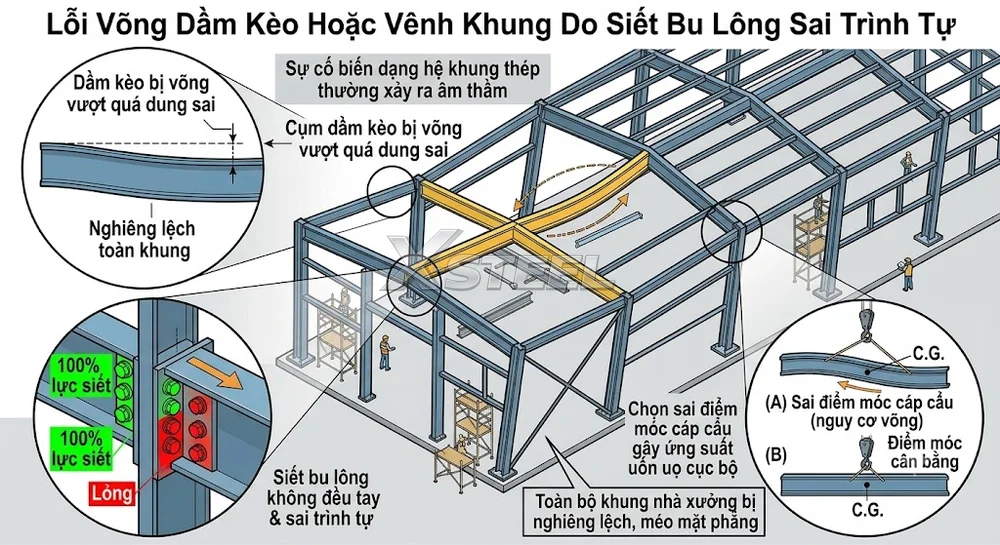

Lỗi Võng Dầm Kèo Hoặc Vênh Khung Do Siết Bu Lông Sai Trình Tự

Sự cố biến dạng hệ khung thép thường xảy ra âm thầm trong quá trình gá lắp và siết liên kết:

  • Hiện Trạng Sự Cố: Sau khi tháo móc cáp cẩu, cụm dầm kèo bị võng tự nhiên vượt quá dung sai cho phép của tiêu chuẩn. Toàn bộ khung nhà xưởng bị nghiêng lệch, méo mặt phẳng phẳng (không vuông góc giữa cột và dầm).

  • Nguyên Nhân Gốc Rễ: Thợ thi công siết cứng 100% lực bu lông tại một đầu liên kết trước khi căn chỉnh cao độ tổng thể toàn khung, hoặc siết bu lông không đều tay. Một nguyên nhân khác là do chọn sai điểm móc cáp cẩu (không đúng điểm cân bằng tải trọng dầm) gây ra ứng suất uốn cục bộ làm biến dạng thanh dầm.

Lỗi Võng Dầm Kèo Hoặc Vênh Khung Do Siết Bu Lông Sai Trình Tự

Lỗi Thiếu Hệ Giằng Tạm Dẫn Đến Mất Ổn Định Khung Thép

Mất ổn định không không gian trong quá trình cẩu lắp là sự cố đặc biệt nguy hiểm, tiềm ẩn nguy cơ sập nhà xưởng dây chuyền:

  • Hiện Trạng Sự Cố: Khung kèo sau khi cẩu lên bị xô lệch, rung lắc mạnh khi xuất hiện các cơn gió lốc ngoài công trường, hoặc hệ khung bị biến dạng hình học khi tiếp tục cẩu lắp các gian nhà tiếp theo.

  • Nguyên Nhân Gốc Rễ: Chủ quan bỏ qua bước lắp đặt hệ thống cáp giằng tạm thời (Temporary Bracing) và ti giằng xà gồ ngay sau khi hoàn thiện gian khóa cứng đầu tiên. Nhiều đội thợ tự do thường chờ cẩu xong toàn bộ cột kèo mới quay lại lắp giằng, khiến khung nhà đứng “trần” chịu lực kém.

Lỗi Thiếu Hệ Giằng Tạm Dẫn Đến Mất Ổn Định Khung Thép

Lỗi Trầy Xước Lớp Sơn Chống Rỉ Vòng Thi Công Cẩu Lắp

Mặc dù không làm sập khung nhà ngay lập tức, nhưng lỗi thẩm mỹ và bảo vệ bề mặt này sẽ tàn phá tuổi thọ công trình theo thời gian:

  • Hiện Trạng Sự Cố: Màng sơn chống rỉ hoặc sơn màu hoàn thiện trên bề mặt cấu kiện bị bong tróc từng mảng lớn, dập móp góc cạnh bản mã hoặc xuất hiện các vết trầy xước sâu lộ phần lõi thép bên trong.

  • Nguyên Nhân Gốc Rễ: Dùng cáp thép trần để móc cẩu trực tiếp vào cấu kiện mà không có con kê gỗ hoặc đệm cao su bảo vệ góc cạnh. Ngoài ra, việc thợ thi công kéo lê cấu kiện thép trên nền đất bãi tập kết cũng là nguyên nhân trực tiếp làm hỏng lớp sơn bảo vệ.

Lỗi Trầy Xước Lớp Sơn Chống Rỉ Vòng Thi Công Cẩu Lắp

Biện Pháp Khắc Phục Và Xử Lý Sự Cố Chi Tiết Ngay Tại Hiện Trường

Khi phát sinh sự cố kỹ thuật, Kỹ sư chỉ huy trưởng cần nhanh chóng áp dụng các biện pháp xử lý chuẩn kỹ thuật để đưa cấu kiện về đúng trạng thái an toàn chịu lực.

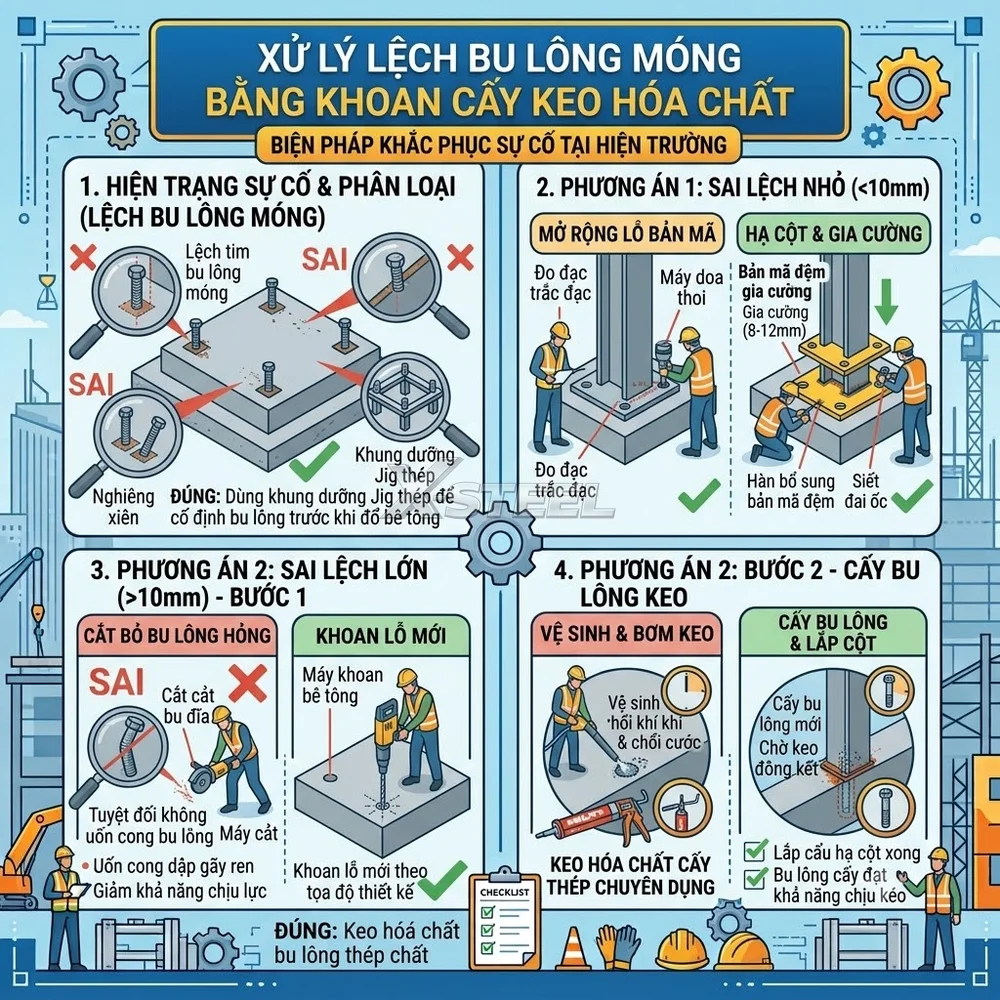

Phương Án Xử Lý Lệch Bu Lông Móng Bằng Khoan Cấy Keo Hóa Chất

Dựa vào khoảng cách sai lệch thực tế đo đạc bằng máy trắc đạc để áp dụng 2 phương án xử lý sau:

  • Trường Hợp Sai Lệch Nhỏ (Dưới 10mm):

    • Sử dụng thiết bị doa thoi chuyên dụng để mở rộng lỗ bản mã chân cột theo hướng lệch của bu lông.

    • Sau khi lắp hạ cột xong, bắt buộc phải hàn bổ sung bản mã đệm gia cường (dày từ 8mm – 12mm) có kích thước lỗ tiêu chuẩn phủ lên trên bản mã cũ rồi mới siết đai ốc.

  • Trường Hợp Sai Lệch Lớn (Trên 10mm):

    • Tuyệt đối không gia nhiệt uốn uốn cong bu lông móng vì sẽ làm dập gãy ren và giảm khả năng chịu kéo của thép.

    • Dùng máy cắt đĩa cắt bỏ các bu lông móng bị hỏng.

    • Dùng máy khoan bê tông chuyên dụng định vị lại lỗ mới theo đúng tọa độ thiết kế. Tiến hành vệ sinh sạch bụi khoan bằng máy thổi khí và chổi cước.

    • Cấy bu lông móng mới bằng keo hóa chất cấy thép chuyên dụng (như Hilti HIT-HY 200 hoặc Fischer FIS V). Chờ keo đông kết đủ thời gian theo chỉ dẫn nhà sản xuất trước khi tiến hành cẩu lắp cột.

Phương Án Xử Lý Lệch Bu Lông Móng Bằng Khoan Cấy Keo Hóa Chất

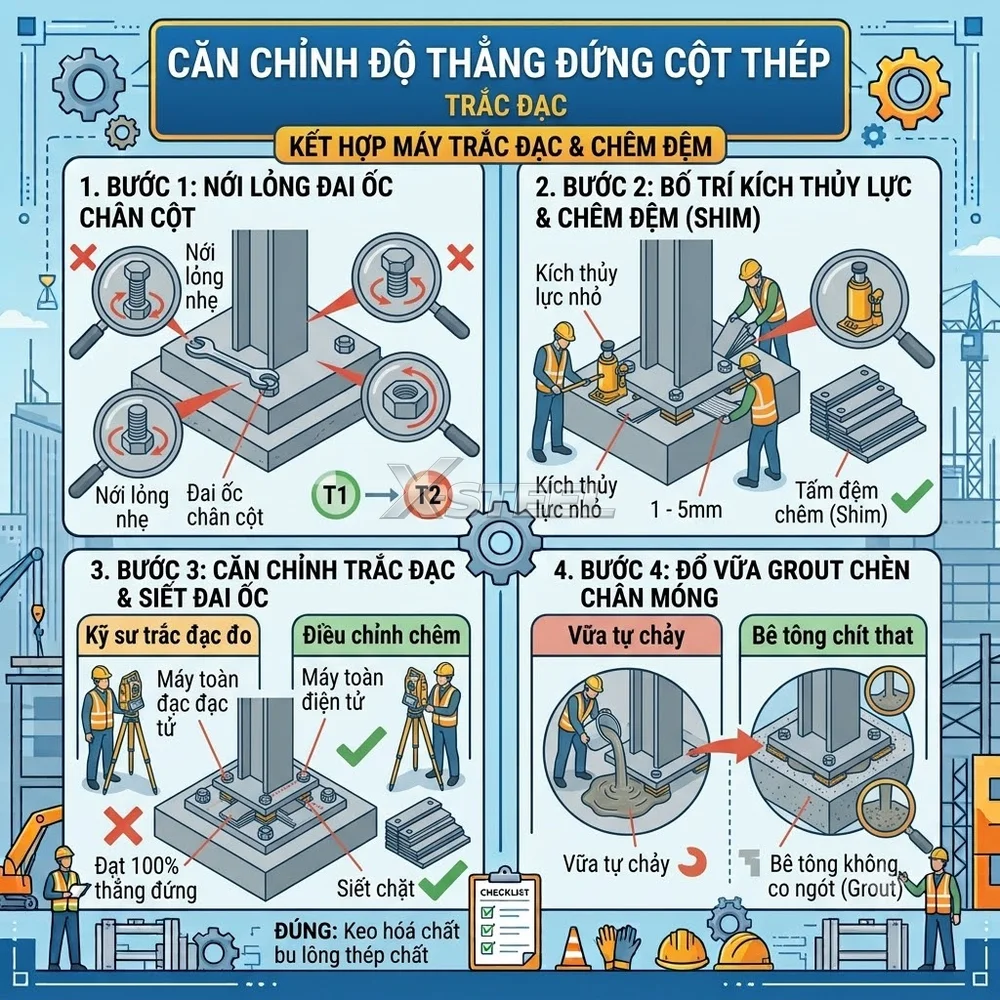

Quy Trình Căn Chỉnh Độ Thẳng Đứng Cột Bằng Máy Trắc Đạc Và Chêm Đệm

Để đưa toàn bộ hệ cột về độ thẳng đứng tuyệt đối (độ nghiêng không vượt quá $H/1000$ theo tiêu chuẩn):

  • Bước 1: Nới lỏng nhẹ các đai ốc giữ chân cột thép trên bản mã móng.

  • Bước 2: Bố trí kích thủy lực dung lượng nhỏ (từ 5 tấn – 10 tấn) kết hợp với các tấm đệm thép (Shim) có độ dày linh hoạt từ 1mm đến 5mm chêm trực tiếp vào khoảng hở bên dưới bản mã chân cột.

  • Bước 3: Kỹ sư trắc đạc đứng máy toàn đạc điện tử tại 2 trục vuông góc quan sát thân cột. Điều khiển kích thủy lực và điều chỉnh các tấm đệm chêm cho đến khi máy trắc đạc báo thân cột đạt độ thẳng đứng 100%.

  • Bước 4: Siết chặt toàn bộ đai ốc chân cột và tiến hành đổ bê tông vữa tự chảy không co ngót (Grout) để chèn kín chân móng.

Quy Trình Căn Chỉnh Độ Thẳng Đứng Cột Bằng Máy Trắc Đạc Và Chêm Đệm

Quy Trình Siết Bu Lông Cường Độ Cao Theo Trình Tự Đối Xứng

Nhằm triệt tiêu hoàn toàn ứng suất dư cục bộ gây võng dầm hoặc lệch khung, công tác siết bu lông liên kết phải tuân thủ nghiêm ngặt 2 giai đoạn:

  • Giai Đoạn 1 – Siết Gá Tạm (Snug-Tight): Dùng cờ-lê thường siết nhẹ toàn bộ bu lông trong cụm liên kết (đạt khoảng 30% – 50% lực siết thiết kế) để các mặt bản mã áp sát hoàn toàn vào nhau.

  • Giai Đoạn 2 – Siết Chặt Hoàn Thiện (Final Tightening): Sử dụng cờ-lê lực (Torque Wrench) bắn lực theo đúng trị số mô-men siết quy định. Trình tự siết bắt buộc phải đi từ vị trí trung tâm cụm liên kết lan dần ra phía ngoài theo sơ đồ đối xứng hình chữ X.

Quy Trình Siết Bu Lông Chuẩn Triệt Tiêu Ứng Suất Dư
BƯỚC 1
Siết Gá Tạm (Snug-Tight): Đạt 30% - 50% lực siết để các mặt bản mã áp sát hoàn toàn.
BƯỚC 2
Định Vị Sơ Đồ Đối Xứng: Xác định vị trí bu lông tâm cụm liên kết làm điểm siết đầu tiên.
BƯỚC 3
Bắn Lực Cờ-Lê Lực: Siết dứt điểm từ trung tâm ra mép ngoài theo hình chữ X đạt 100% lực thiết kế.

Quy Trình Kiểm Soát Chất Lượng Để Triệt Tiêu Lỗi Lắp Dựng Dành Cho Tổng Thầu

“Phòng bệnh hơn chữa bệnh” – Việc thiết lập hệ thống kiểm soát chất lượng (QA/QC) nghiêm ngặt trước và trong quá trình thi công sẽ giúp nhà thầu loại bỏ $100\%$ các rủi ro sai sót kỹ thuật.

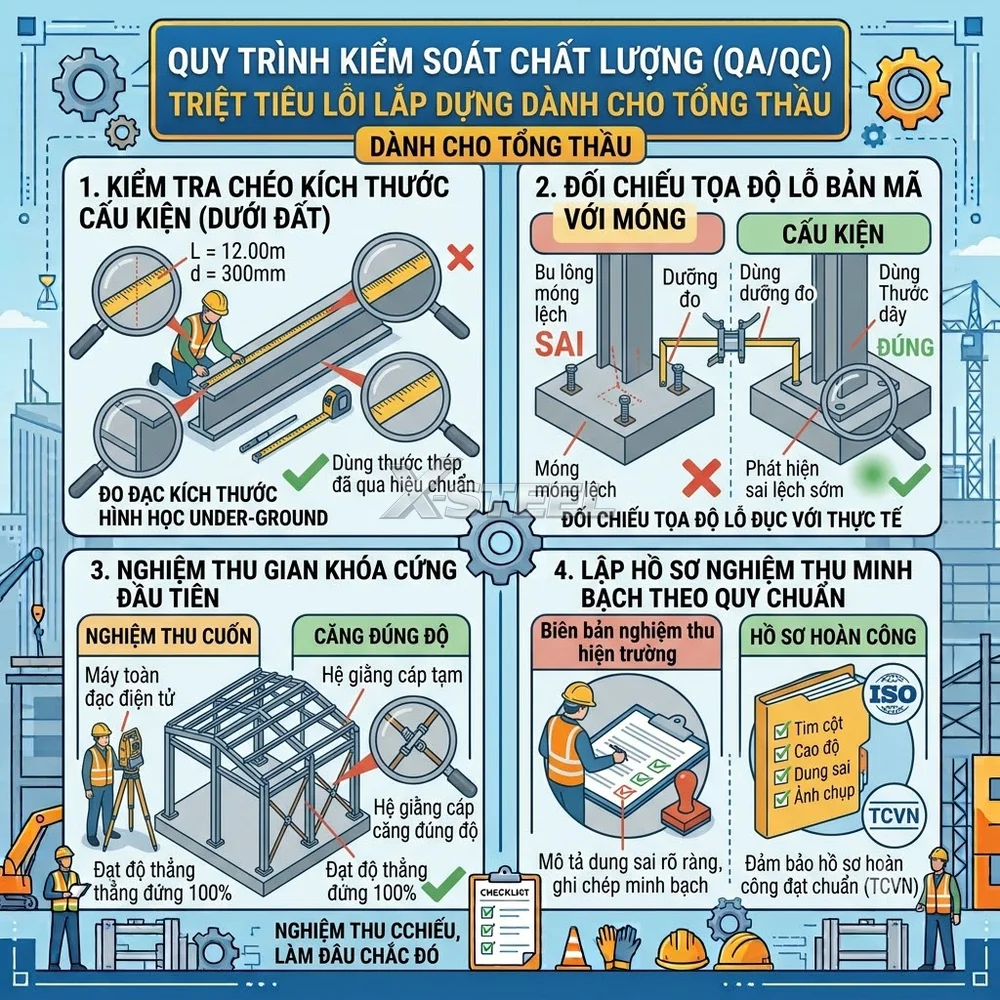

Kiểm Tra Chéo Khối Lượng Và Kích Thước Cấu Kiện Trước Khi Cẩu

Trước khi tiến hành móc cáp cho xe cẩu nâng bất kỳ cấu kiện nào lên cao, Kỹ sư QC của nhà thầu phải nghiệm Thu nội bộ ngay trên mặt đất:

  • Đo Đạc Kích Thước Hình Học Under-Ground: Kiểm tra chiều dài dầm, khoảng cách đục lỗ giữa các cụm bản mã liên kết bằng thước thép đã qua hiệu chuẩn.

  • Đối Chiếu Tọa Độ Lỗ Bản Mã Với Thực Tế Móng: Dùng thước dây hoặc dưỡng đo đối chéo khoảng cách các lỗ đục bản mã chân cột với cụm bu lông móng thực tế ngoài hiện trường để phát hiện sớm nguy cơ chênh lệch trước khi cẩu.

Nghiệm Thu Từng Giai Đoạn Theo Đúng Tiêu Chuẩn Kỹ Thuật TCVN

Tuân thủ nguyên tắc nghiệm thu cuốn chiếu, làm đâu chắc đó ngoài hiện trường:

  • Nghiệm Thu Gian Khóa Cứng Đầu Tiên: Bắt buộc phải hoàn tất nghiệm thu trắc đạc tim cột, cao độ, độ thẳng đứng và độ căng của hệ giằng cáp tạm của gian khóa cứng ban đầu trước khi cho phép cẩu lắp mở rộng các gian tiếp theo.

  • Lập Hồ Sơ Nghiệm Thu Theo Quy Chuẩn: Tất cả các chỉ số dung sai kỹ thuật phải được ghi chép minh bạch vào biên bản nghiệm thu hiện trường.

Nhà thầu có thể tra cứu chi tiết các quy định về tiêu chuẩn nghiệm thu lắp dựng kết cấu thép nhằm đảm bảo hồ sơ hoàn công đạt chuẩn.

Nghiệm Thu Từng Giai Đoạn Theo Đúng Tiêu Chuẩn Kỹ Thuật TCVN

Bảng Tổng Hợp Biện Pháp Xử Lý Sự Cố Kỹ Thuật Lắp Dựng

Dưới đây là bảng tra cứu nhanh giải pháp xử lý các lỗi lắp dựng kết cấu thép ngoài công trường (tích hợp thanh cuộn ngang mượt mà trên di động):

👈 Vuốt sang ngang để xem đầy đủ bảng giải pháp 👉
Tên Sự Cố Kỹ Thuật Hiện Trạng / Dấu Hiệu Biện Pháp Xử Lý Chuẩn Kỹ Thuật
Lệch Bu Lông Móng < 10mm Bản mã chân cột không xỏ vừa bu lông móng do chênh lệch nhỏ. Doa thoi mở rộng lỗ bản mã, hạ cột và hàn bổ sung bản mã đệm gia cường.
Lệch Bu Lông Móng > 10mm Bu lông xoay nghiêng hoặc lệch tâm quá xa so với tọa độ bản vẽ. Cắt bỏ bu lông hỏng, khoan bê tông và cấy bu lông mới bằng keo hóa chất Hilti/Fischer.
Cột Nghiêng Lệch Tim Máy toàn đạc báo thân cột bị nghiêng vượt dung sai H/1000. Nới đai ốc, kích thủy lực chêm tấm Shim thép đáy bản mã, siết lại và rót vữa Grout.
Võng Dầm Kèo Tự Nhiên Dầm bị uốn võng hoặc méo mặt phẳng khung sau khi nhả cáp cẩu. Nhả bu lông, kích uốn lại cao độ dầm và siết cờ-lê lực từ trung tâm ra ngoài đối xứng.

Việc chủ động nhận diện các lỗi kỹ thuật thường gặp và làm chủ biện pháp khắc phục sự cố tại hiện trường là năng lực cốt lõi giúp các Tổng thầu EPC kiểm soát tuyệt đối chất lượng công trình, tránh lãng phí chi phí ca cẩu và bảo vệ uy tín thương hiệu với Chủ đầu tư.

Việc hợp tác với dịch vụ thi công lắp dựng nhà xưởng XSTEEL sẽ giúp các tổng thầu triệt tiêu hoàn toàn rủi ro sự cố kỹ thuật ngoài hiện trường nhờ đội ngũ kỹ sư và thợ cẩu lắp thực chiến giàu kinh nghiệm.

ĐỒNG HÀNH CÙNG DỰ ÁN CỦA BẠN VỚI X-STEEL

Khám phá các dịch vụ cốt lõi chuẩn chất lượng - an toàn - tối ưu chi phí:

💬 Cần tư vấn kỹ thuật hoặc báo giá dự án?
📞 Hotline: 0975.725.709
TỔNG HỢP BÀI VIẾT LIÊN QUAN
