Khi doanh nghiệp mở rộng quy mô sản xuất hoặc gia tăng lượng hàng hóa lưu kho, việc cải tạo tăng diện tích nhà xưởng trên mặt bằng hiện hữu là giải pháp kinh tế tối ưu giúp tiết kiệm đến 60% chi phí so với việc thuê mới hay xây dựng một nhà máy hoàn toàn khác. Bằng cách tận dụng khoảng không gian chiều cao bằng sàn gác lửng Mezzanine hoặc nối rộng hệ khung kèo thép, doanh nghiệp có thể nhanh chóng gia tăng diện tích sử dụng mà không làm gián đoạn quá lâu dây chuyền vận hành. Bài viết này từ XSTEEL sẽ phân tích các phương án cải tạo tăng diện tích nhà xưởng hiệu quả, an toàn kết cấu và tiết kiệm ngân sách nhất.
Các Giải Pháp Cải Tạo Tăng Diện Tích Nhà Xưởng Phổ Biến Nhất Hiện Nay
Tùy thuộc vào chiều cao thông thủy, khẩu độ nhịp khung kèo và diện tích quỹ đất trống xung quanh nhà máy, doanh nghiệp có thể lựa chọn 3 giải pháp cải tạo mở rộng không gian cốt lõi sau:
📌 Gia tăng 50% – 100% diện tích làm kho hoặc văn phòng
📌 Không làm thay đổi kết cấu bao che bên ngoài
📌 Tạo không gian sản xuất liền mạch, không vách ngăn
📌 Tối ưu hóa tối đa quỹ đất hợp pháp hiện có
📌 Thi công siêu tốc 10 – 25 ngày, chi phí đầu tư thấp
📌 Dễ dàng tháo dỡ, di dời hoặc tái sử dụng linh hoạt

1. Làm Sàn Gác Lửng Mezzanine Tận Dụng Chiều Cao Nhà Xưởng
Phương án kỹ thuật: Tận dụng khoảng không gian thông thủy phía trên của các nhà xưởng có chiều cao trần từ 6.5m – 10m. Nhà thầu tiến hành dựng hệ khung cột dầm thép hình (I, H, hộp mạ kẽm) độc lập kết hợp với hệ sàn lót chuyên dụng:
Sàn Decking đổ bê tông cốt thép: Sử dụng tôn sàn Deck mạ kẽm sóng cao, đan lưới thép hàn D6 – D8 và đổ bê tông tươi mác 250 dày 8cm – 12cm. Phương án này cho khả năng chịu tải trọng cực lớn từ 500 – 1.500 kg/m², chống rung và cách âm hoàn hảo.
Sàn tấm xi măng Cemboard chịu lực: Lót các tấm Cemboard (dày 16mm – 20mm) bắn vít tự khoan trực tiếp lên xà gồ thép hộp, bên trên lát sàn nhựa vinyl hoặc gạch men. Phương án này có trọng lượng siêu nhẹ, giảm tải cho móng và thi công siêu tốc.
Ưu điểm vượt trội:
Tăng thêm từ 50% – 100% diện tích sử dụng làm kho chứa hàng nhẹ, khu vực đóng gói, phòng thí nghiệm QA/QC hoặc văn phòng làm việc điều hành.
Hoàn toàn không làm thay đổi kết cấu bao che bên ngoài của nhà máy, tận dụng triệt để hệ thống làm mát và chiếu sáng sẵn có.
2. Nối Rộng Khung Kèo Thép Theo Chiều Nhịp Và Bước Cột
Phương án kỹ thuật: Đối với các nhà máy có khoảng lùi sân bãi hoặc quỹ đất trống bên hông, kỹ sư kết cấu sẽ thiết kế hệ thống khung kèo thép nối tiếp (Lean-to Structure) liên kết trực tiếp vào hệ cột biên hiện hữu hoặc dựng thêm một hàng cột mới chạy dọc theo chiều dài nhà xưởng.
Sử dụng giải pháp dầm thép tổ hợp tiết diện thay đổi (Variable Section) liên kết bằng bu lông cường độ cao cấp bền 8.8 tại vị trí nách cột cũ.
Mở rộng hệ mái tôn, máng xối và hệ giằng gió để đồng bộ hóa khả năng chịu lực toàn khối của nhà xưởng.
Ưu điểm vượt trội:
Tạo ra mặt bằng sản xuất liền mạch, không bị ngăn cách bởi tường bao, thuận tiện cho việc bố trí lại dây chuyền băng tải tự động và luồng di chuyển của xe nâng hàng.
Khẩu độ nhịp nối rộng có thể vươn dài từ 6m – 18m, khai thác tối đa 100% diện tích đất trống hợp pháp của doanh nghiệp.

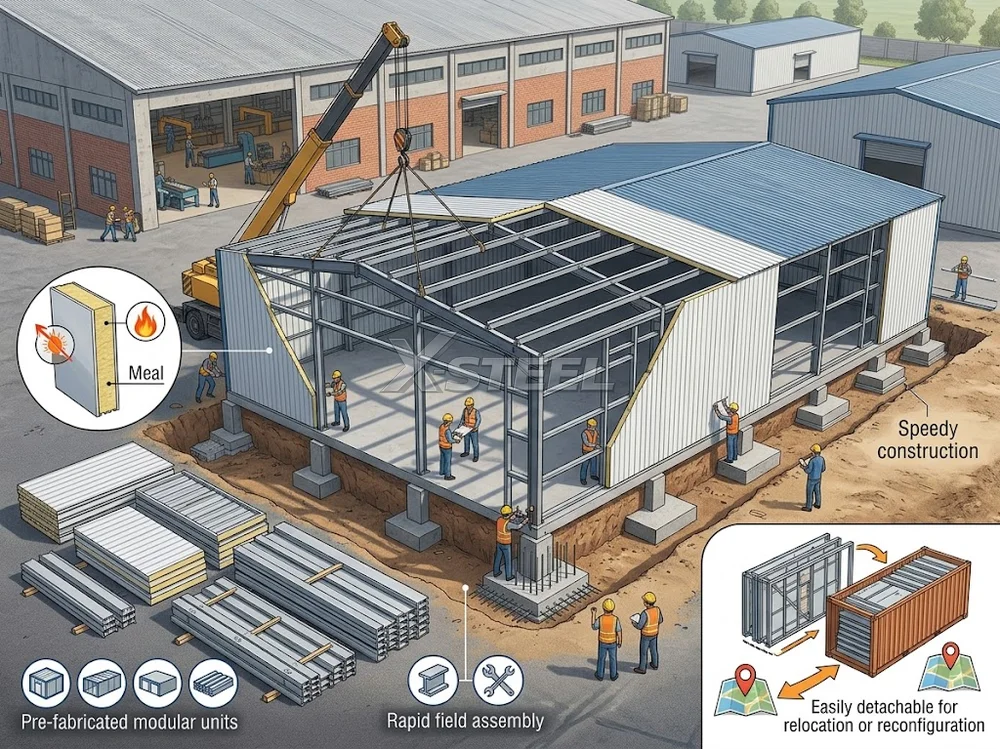

3. Xây Dựng Thêm Nhà Kho Phụ Bằng Kết Cấu Thép Lắp Ghép
Phương án kỹ thuật: Dựng các cụm nhà kho, xưởng phụ độc lập hoặc áp sát tường nhà xưởng chính bằng giải pháp nhà thép tiền chế module hóa (Pre-Engineered Buildings – PEB).
Móng sử dụng móng đơn hoặc móng băng nông bê tông cốt thép.
Hệ khung sử dụng thép hình đúc I/H hoặc thép hộp mạ kẽm nhẹ, tường bao và mái lợp bằng tấm Panel EPS/Rockwool cách nhiệt, chống cháy.
Ưu điểm vượt trội:
Thi công siêu tốc: Thời gian gia công chế tạo tại nhà máy và lắp dựng hoàn thiện ngoài hiện trường chỉ mất từ 10 – 25 ngày.
Linh hoạt tái sử dụng: Dễ dàng tháo dỡ, di dời hoặc tái cấu trúc khi doanh nghiệp thay đổi quy hoạch mặt bằng hoặc chuyển nhượng cơ sở sản xuất.
Quy Trình Đánh Giá An Toàn Kết Cấu Trước Khi Tăng Diện Tích
Việc bổ sung thêm sàn gác lửng Mezzanine hoặc nối rộng nhịp khung kèo sẽ truyền thêm một lượng tải trọng tĩnh (Dead Load) và hoạt tải sử dụng (Live Load) đáng kể xuống hệ khung móng cũ. Do đó, công tác thẩm định an toàn chịu lực là điều kiện tiên quyết bắt buộc phải thực hiện:

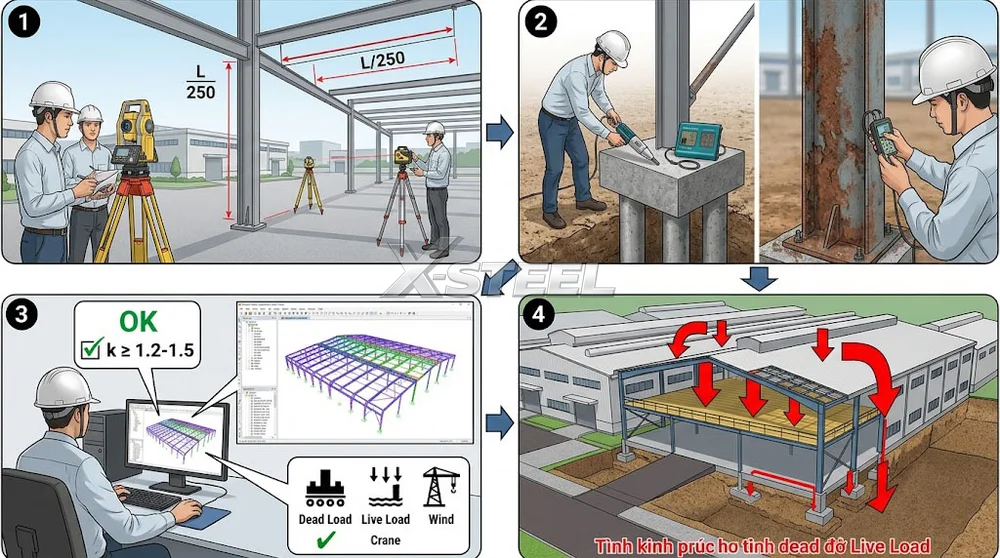

Kiểm Định Khả Năng Chịu Tải Của Móng Và Khung Cột Hiện Hữu
Khảo sát và trắc đạc hình học hiện trạng: Dùng máy toàn đạc điện tử và máy cân mực laser kiểm tra độ nghiêng lệch của cột thép, độ võng của dầm chính ($f \le L/250$) và kiểm tra hiện tượng sụt lún không đều tại các gối móng bê tông.
Kiểm tra chất lượng vật liệu thực tế:
Dùng súng bật nẩy Schmidt kết hợp máy siêu âm bê tông để xác định mác bê tông thực tế của đài móng và cổ cột.
Dùng máy đo độ dày kim loại bằng sóng siêu âm kiểm tra mức độ suy giảm tiết diện thép do bị ăn mòn rỉ sét sau nhiều năm vận hành.
Mô phỏng mô hình kết cấu 3D trên phần mềm chuyên dụng: Nhập toàn bộ dữ liệu tải trọng bổ sung vào các phần mềm tính toán kết cấu như SAP2000 hoặc Etabs để kiểm tra hệ số an toàn ($k \ge 1.2 – 1.5$) của toàn bộ hệ khung dưới tác động của tổ hợp tải trọng mới (Tĩnh tải + Hoạt tải sàn + Tải trọng gió + Tải trọng cầu trục).

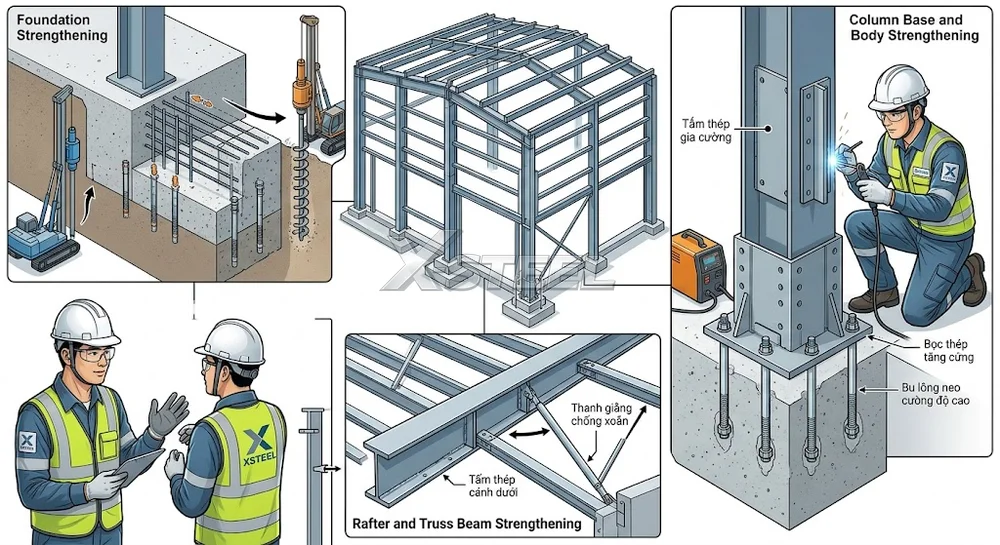

Tính Toán Gia Cố Kết Cấu Khi Tiếp Nhận Tải Trọng Mới
Trong trường hợp kết quả kiểm định cho thấy kết cấu cũ chưa đủ khả năng chịu lực an toàn, các kỹ sư XSTEEL sẽ triển khai các biện pháp gia cố chuyên sâu:
Gia cố nền móng: Mở rộng tiết diện đài móng bằng cách khoan cấy thép neo bằng hóa chất Hilti/Ramset, đổ bù bê tông tăng cường hoặc ép thêm cọc neo chịu lực bổ sung.
Gia cố thân cột và bản mã chân cột: Hàn táp thêm các tấm thép gia cường (Stiffener Plates) dọc theo thân cột chữ I/H, bọc thép tăng cứng quanh chu vi chân cột và khoan cấy thêm bu lông neo cường độ cao (Anchor Bolts) liên kết với cổ móng.
Gia cố dầm khung kèo: Hàn ốp thêm bản thép cánh dưới hoặc lắp đặt thêm các thanh giằng chống xoắn (Fly Bracing) để tăng khả năng chống mất ổn định tổng thể của khung dầm.
Bảng So Sánh Chi Tiết Các Giải Pháp Tăng Diện Tích Nhà Xưởng
Để giúp sếp có cái nhìn trực quan và dễ dàng lựa chọn phương án mở rộng phù hợp với ngân sách của doanh nghiệp, XSTEEL đã lập bảng so sánh chi tiết dưới đây:
| Tiêu Chí Kỹ Thuật | Sàn Lửng Mezzanine | Nối Rộng Khung Kèo | Nhà Kho Phụ Lắp Ghép |
|---|---|---|---|
| 1. Mặt Bằng Áp Dụng | Nhà xưởng có chiều cao trần cao từ ≥ 6.5m. | Có quỹ đất trống bên hông xưởng hiện hữu. | Có ô đất trống độc lập trong khuôn viên. |
| 2. Diện Tích Tăng Thêm | Tăng 50% – 100% Tối ưu triệt để không gian thẳng đứng. |
Tăng 20% – 40% Phụ thuộc chiều rộng đất mở rộng. |
Linh Hoạt 100% Tùy theo diện tích ô đất phụ. |
| 3. Khả Năng Chịu Tải | Từ 300 – 1.500 kg/m² tùy loại sàn deck hay cemboard. | Chịu tải trọng sàn công nghiệp bình thường dưới mặt đất. | Chịu tải trọng sàn công nghiệp bình thường dưới mặt đất. |
| 4. Thời Gian Thi Công | 10 – 20 Ngày Lắp ghép nhanh trong lòng xưởng. |
20 – 35 Ngày Bao gồm đào móng và dựng cột. |
15 – 25 Ngày Lắp ghép khung thép module hóa. |
| 5. Chi Phí Tham Khảo | 850.000 – 1.800.000 VNĐ/m² sàn. | 1.400.000 – 2.200.000 VNĐ/m² xây dựng. | 1.200.000 – 1.900.000 VNĐ/m² hoàn thiện. |
Hồ Sơ Pháp Lý Và Quy Định Xin Phép Cải Tạo Mở Rộng Nhà Xưởng
Công tác mở rộng diện tích nhà xưởng nếu không nắm rõ quy định pháp lý có thể dẫn đến rủi ro bị cơ quan chức năng đình chỉ thi công, xử phạt hành chính hoặc không thể hoàn công tài sản:

Lưu Ý Về Mật Độ Xây Dựng Và Quy Hoạch Khu Công Nghiệp
Kiểm tra mật độ xây dựng thuần (Net Building Coverage): Theo quy chuẩn kỹ thuật quốc gia về quy hoạch xây dựng (QCVN 01:2021/BXD), mật độ xây dựng tối đa của lô đất xây dựng nhà máy, kho tàng thông thường khống chế từ 60% – 70%. Khi mở rộng diện tích mái che ra phía đất trống, doanh nghiệp bắt buộc phải đối chiếu tổng diện tích chiếm đất sau cải tạo không được vượt quá chỉ giới mật độ cho phép.
Khoảng lùi công trình (Setback Line): Phương án nối rộng vách nhà xưởng phải tuân thủ nghiêm ngặt khoảng cách lùi tối thiểu (thường từ 4m – 6m so với ranh giới lô đất lân cận) để đảm bảo hành lang an toàn PCCC và đường giao thông cho xe chữa cháy tiếp cận.
Chuẩn Bị Hồ Sơ Xin Giấy Phép Cải Tạo Và Thẩm Duyệt PCCC
Đối với các dự án cơi nới tăng tổng diện tích sàn xây dựng hoặc làm thay đổi kết cấu chịu lực chính, doanh nghiệp bắt buộc phải hoàn thiện thủ tục pháp lý trước khi khởi công:
Thẩm duyệt thiết kế PCCC bổ sung: Mở rộng diện tích đồng nghĩa với việc gia tăng diện tích khoang cháy. Doanh nghiệp bắt buộc phải nộp hồ sơ thiết kế cải tạo PCCC (bổ sung đầu phun Sprinkler, đầu báo khói, cửa thoát nạn) lên Phòng Cảnh sát PCCC & CNCH để xin văn bản thẩm duyệt chấp thuận theo QCVN 06:2022/BXD.
Hồ sơ xin giấy phép xây dựng cải tạo: Chủ đầu tư có thể xem chi tiết danh mục hồ sơ và quy trình xin giấy phép cải tạo nhà xưởng theo đúng quy định pháp luật hiện hành để chuẩn bị đầy đủ chứng thư kiểm định kết cấu và bản vẽ thi công chuẩn xác.
Bên cạnh đó, chủ xưởng nên tham khảo bài phân tích chuyên sâu so sánh cải tạo mở rộng và xây mới nhà xưởng để có cơ sở đánh giá bài toán kinh tế – kỹ thuật toàn diện trước khi đưa ra quyết định đầu tư cuối cùng.
Biện Pháp Thi Công Tăng Diện Tích Cuốn Chiếu Không Gián Đoạn Sản Xuất
Một trong những ưu tiên hàng đầu của các chủ doanh nghiệp khi mở rộng nhà xưởng là đảm bảo dây chuyền máy móc hiện hữu vẫn tiếp tục vận hành bình thường, không làm trễ hẹn các đơn hàng xuất khẩu:
Phân Vùng Thi Công Và Cách Ly Bụi Mịn Tuyệt Đối
Lắp dựng vách ngăn kín (Dust Partition Wall): Sử dụng khung xương thép bọc màng nilon chuyên dụng hoặc tấm vách Panel EPS cao sát trần để cô lập hoàn toàn khu vực đang lắp dựng sàn lửng/khung kèo với khu vực công nhân đang sản xuất.
Hệ thống lọc bụi và thông gió áp âm: Sử dụng quạt hút bụi công nghiệp để dẫn toàn bộ bụi mài, khói hàn ra ngoài môi trường qua đường ống mềm, đảm bảo không gian sản xuất luôn sạch sẽ, không ảnh hưởng đến chất lượng sản phẩm và sức khỏe người lao động.
Quản Trị Rủi Ro An Toàn Lao Động Và Chống Cháy Lan Trên Cao
Biện pháp thi công hàn cắt an toàn: 100% công tác hàn kết cấu trên cao đều được trải thảm vải sợi thủy tinh chống cháy chịu nhiệt 1.000°C bên dưới để hứng xỉ hàn, bố trí người canh gác an toàn (Fire Watch) và bình chữa cháy CO2 di động trực chiến 24/24.
Thi công sàn Mezzanine bằng cơ chế lắp ghép module: Toàn bộ cấu kiện cột dầm thép, bản mã liên kết đều được gia công CNC chính xác tại nhà máy XSTEEL. Khi vận chuyển ra công trường chỉ việc liên kết bu lông cơ học, giảm thiểu tối đa việc hàn cắt nhiệt tại hiện trường.
Định Hướng Dự Toán Chi Phí Và Nâng Cấp Hạ Tầng Đồng Bộ
Để công trình sau khi mở rộng vận hành trơn tru và bền bỉ suốt 20 – 30 năm, doanh nghiệp cần chú trọng đến công tác nâng cấp đồng bộ các phân hệ phụ trợ:
Dự toán ngân sách chi tiết: Doanh nghiệp nên tra cứu chi tiết bảng báo giá sửa chữa nhà xưởng trọn gói của XSTEEL để bóc tách rõ đơn giá từng m² sàn deck, m² vách panel và đơn giá gia công kết cấu thép, tránh mọi rủi ro phát sinh phụ phí ngoài hợp đồng.
Đồng bộ hóa hệ thống cơ điện (M&E): Khi diện tích mặt bằng tăng lên, hệ thống tủ điện phân phối và đường ống nước làm mát cần được tính toán nâng công suất phụ tải tương ứng để tránh tình trạng sụt áp hoặc quá tải đường dây.
Chủ động triển khai cải tạo tăng diện tích nhà xưởng là bước đi chiến lược thông minh giúp doanh nghiệp bứt phá năng lực sản xuất, nâng cao sản lượng hàng hóa và tối ưu hóa tối đa nguồn vốn đầu tư. Một phương án mở rộng được tính toán chuẩn xác từ khả năng chịu tải kết cấu, quy chuẩn pháp lý PCCC cho đến biện pháp thi công cuốn chiếu sẽ mang lại giá trị gia tăng bền vững cho nhà máy trong dài hạn.
Với vị thế là đơn vị gia công kết cấu thép hàng đầu sở hữu nhà máy sản xuất tự động hóa hiện đại cùng đội ngũ kỹ sư kết cấu giàu kinh nghiệm thực chiến, XSTEEL tự hào là đối tác tin cậy chuyên cung cấp giải pháp thiết kế – thi công cải tạo tăng diện tích nhà xưởng trọn gói tại TPHCM, Bình Dương, Đồng Nai, Long An và các tỉnh phía Nam.
